2013年9月6日下午,由水电中心工程部负责代管的成教院配电室工程项目,经由后勤处、后勤集团、审计处,成教院以及徐州建设监理组成的专家验收组进行竣工验收,对施工方能在假期克服高温和夏季多雨作业困难,克服施工条件不便的问题,能够按时完成工程项目表示赞赏,项目竣工验收合格后,能够改变成教院原有设施老化,长期超负荷运行的难题,这次改建将使原有供电负荷进一步得到提高,满足成教院和家属楼负荷增加的需求。

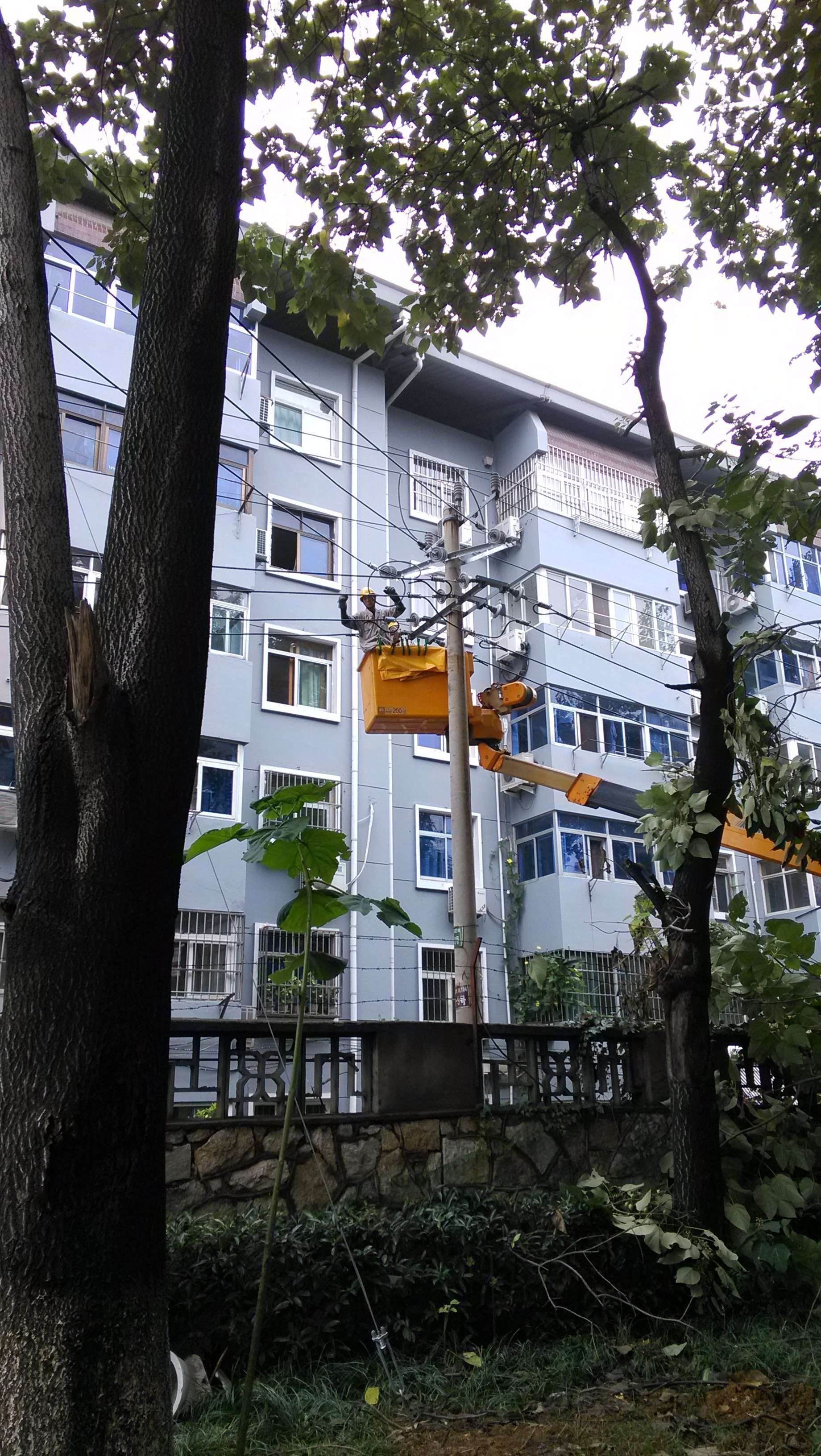

2013年9月10日上午9:30左右,经水电中心向徐州供电公司提出申请,有徐州供电公司送电班对成教院10kV线路进行带电作业,对成教院10kV高压线进行搭火,由现场送电班戴班长进行现场指挥,操作人员登上带电作业车,手带绝缘手套,将原10kV高压线引至新建的电线杆,搭火成功。成教院10kV配电室已经具备送电条件,即将投入运行,大大改变原来面临的用电紧张难题,为成教院和家属区生活带来了福音。
